朱仙庄矿地测副总工程师何登云的治水故事
时间:2019-01-31 05:34来源:未知 作者:朱安 张万学
创新的道路上必定激流纵横、险滩密布,唯有敢想敢干、敢为人先,脚踏实地、勤奋进取才是中流击水、闯关夺隘的制胜法宝。我坚信,风雨之后的彩虹会更加绚丽多彩!
创新的道路上必定激流纵横、险滩密布,唯有敢想敢干、敢为人先,脚踏实地、勤奋进取才是中流击水、闯关夺隘的制胜法宝。我坚信,风雨之后的彩虹会更加绚丽多彩!
2017年7月,经全矿干部职工公推公选,我被推选为淮北矿业朱仙庄矿地测副总工程师。短暂的兴奋和激动之后,便陷入了深深的思考。组织多年的精心培养、2000多名干部职工的信任、矿井防治水工作的压力……这一切都让我感到肩上的责任无比沉重。
上任之初,朱仙庄矿正在实施“五含”帷幕截流疏干开采综合治理项目,矿上安排我负责整个工程的组织、实施和管理工作。在做好井下地测防治水工作的同时,重点紧盯“五含”帷幕截流疏干开采综合治理工程按计划实施。该项目是国家发改委投资补助的“煤矿重大灾害治理示范工程建设项目”,同时也是淮北矿业集团防治水“一号工程”,对帷幕墙内“五含”水进行大规模疏干,解决水体下压煤难题,保障8煤层安全开采,可解放煤炭资源约1500万吨。项目为国际首创,无任何先例可循,工程施工难度大,技术要求高,配套工程复杂。
接到任务后,我寝食难安、夜不能寐。任务的艰巨、责任的重大,时刻提醒我不能有一丝懈怠,必须精细精准、全力以赴。“五含”帷幕工程共计施工201个钻孔,注浆量达70万吨之多,共投入45台套钻机、50余台注浆泵,技术、施工、管理人员500余人,工程全面施工阶段30多个钻孔同步进行钻探及注浆施工,工程管理难度可想而知。我每周在施工现场组织召开两次工程协调会和技术讨论会,研究安排工程施工工艺、工序,明确施工进度和质量要求。项目实施过程中,技术上、管理上遇到了许多棘手的问题。我经常鼓励自己:“只要思想不滑坡,办法总比困难多。为了工程高质量施工,加油!”我精心组织各单位、各部室的管理人员、技术人员对存在问题进行充分分析论证,寻找最优的解决方案,紧抓现场落实,对各个环节、各个工序进行把控,在工地上风餐露宿、彻夜工作成为了常态。

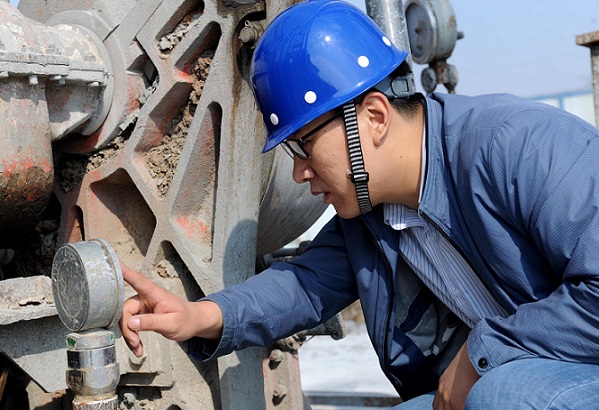

何登云在施工现场巡查
2017年9月,帷幕墙直孔段4、5标段二序孔遇到了松散层——基岩接触带注浆后套管下入问题,反复注浆加固仍无法解决。我现场组织召开技术讨论会,经深入分析讨论,确定主要原因是由于区域地层条件及前期注浆造成的,是帷幕建墙无法避免的一个问题。原因找准了,采取什么方案加以解决呢?为此,我连夜组织技术人员按照“一孔一策”的原则,对出现问题的二序孔进行专门分析,最终确定了各孔下入二开技术套管的处理及一系列技术措施。为尽快落实方案、及时解决问题,在施工现场吃了一碗热泡面后,又立即召集相关人员到钻机上对施工人员进行技术指导,把技术措施和关键环节贯彻到每一位施工人员。第二天,我在施工现场全程监督方案落实情况,经过技术人员和施工队伍的共同努力,直孔段二序孔套管顺利下入。
这只是帷幕墙工程施工中的一个缩影。在整个施工过程中,遇到的难题不胜枚举。在解决各种难题的过程,让我深刻认识到了“首创”二字的含义,同时也领悟到了“世上无难事,只怕有心人”的真谛。不论面对任何困难,只要敢想敢干,认真分析,精心组织,精细实施,都会迎刃而解。
2018年8月16日,是“五含”放水试验正式启动的日子。为了见证这一历史性的时刻,确保放水试验圆满成功,我主动请缨,要求到井下放水现场亲自操作。当看到帷幕墙内外“五含”水位差开始被拉大,我的心情十分激动,我那颗悬着的心终于放了下来。一年多的栉风沐雨,一年多的摸爬滚打,有辛勤的汗水、有彻夜的奋战,有成功的喜悦,也有短暂的茫然……这让我收获了信心,收获了经验,锤炼了意志,提升了水平,更让我深深地体会到:创新之路无捷径,踏实进取见真章。
2017年7月,经全矿干部职工公推公选,我被推选为淮北矿业朱仙庄矿地测副总工程师。短暂的兴奋和激动之后,便陷入了深深的思考。组织多年的精心培养、2000多名干部职工的信任、矿井防治水工作的压力……这一切都让我感到肩上的责任无比沉重。
上任之初,朱仙庄矿正在实施“五含”帷幕截流疏干开采综合治理项目,矿上安排我负责整个工程的组织、实施和管理工作。在做好井下地测防治水工作的同时,重点紧盯“五含”帷幕截流疏干开采综合治理工程按计划实施。该项目是国家发改委投资补助的“煤矿重大灾害治理示范工程建设项目”,同时也是淮北矿业集团防治水“一号工程”,对帷幕墙内“五含”水进行大规模疏干,解决水体下压煤难题,保障8煤层安全开采,可解放煤炭资源约1500万吨。项目为国际首创,无任何先例可循,工程施工难度大,技术要求高,配套工程复杂。
接到任务后,我寝食难安、夜不能寐。任务的艰巨、责任的重大,时刻提醒我不能有一丝懈怠,必须精细精准、全力以赴。“五含”帷幕工程共计施工201个钻孔,注浆量达70万吨之多,共投入45台套钻机、50余台注浆泵,技术、施工、管理人员500余人,工程全面施工阶段30多个钻孔同步进行钻探及注浆施工,工程管理难度可想而知。我每周在施工现场组织召开两次工程协调会和技术讨论会,研究安排工程施工工艺、工序,明确施工进度和质量要求。项目实施过程中,技术上、管理上遇到了许多棘手的问题。我经常鼓励自己:“只要思想不滑坡,办法总比困难多。为了工程高质量施工,加油!”我精心组织各单位、各部室的管理人员、技术人员对存在问题进行充分分析论证,寻找最优的解决方案,紧抓现场落实,对各个环节、各个工序进行把控,在工地上风餐露宿、彻夜工作成为了常态。
何登云在施工现场巡查
这只是帷幕墙工程施工中的一个缩影。在整个施工过程中,遇到的难题不胜枚举。在解决各种难题的过程,让我深刻认识到了“首创”二字的含义,同时也领悟到了“世上无难事,只怕有心人”的真谛。不论面对任何困难,只要敢想敢干,认真分析,精心组织,精细实施,都会迎刃而解。
2018年8月16日,是“五含”放水试验正式启动的日子。为了见证这一历史性的时刻,确保放水试验圆满成功,我主动请缨,要求到井下放水现场亲自操作。当看到帷幕墙内外“五含”水位差开始被拉大,我的心情十分激动,我那颗悬着的心终于放了下来。一年多的栉风沐雨,一年多的摸爬滚打,有辛勤的汗水、有彻夜的奋战,有成功的喜悦,也有短暂的茫然……这让我收获了信心,收获了经验,锤炼了意志,提升了水平,更让我深深地体会到:创新之路无捷径,踏实进取见真章。
- 上一篇:马钢四钢轧职工培训项目首获全国金奖
- 下一篇:马钢炼焦总厂强化冬季煤气安全管理
相关文章
- 12-11祁东矿调度所精细服务促进标准化建设
- 07-06淮北矿业铁运处加大隐患排查力度
- 09-15深化现场管理,中煤新集二矿保安全促生产稳中
- 09-24刘桥一矿综采一区严细经营管理堵漏洞
- 06-27刘桥一矿“五精”“下矿”树标杆
- 03-02孙疃矿职工热热闹闹迎元宵
- 05-10献礼五一 雅万高铁建设取得又一重大进展
- 01-13恒源矿1号文件部署2020年安全工作
- 08-14中煤三建二十九处升富项目部党员义务劳动强党
- 03-11桃园矿工职工收看“两会”总理报告直播
