洛河发电厂第十次田湾核电站机组大修圆满收官
时间:2015-03-09 00:00来源: 作者:老网站






【姚晓山淮南报道】2月21日20时03分,由大唐洛河发电厂承揽常规岛检修项目的田湾核电站1号机组大修(T108大修)后成功并网,该厂第十次承揽田湾核电站机组年度大修工作圆满收官。

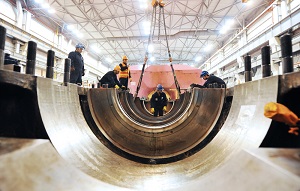

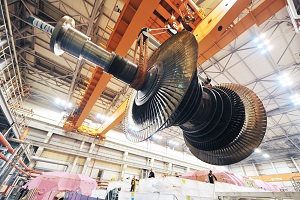

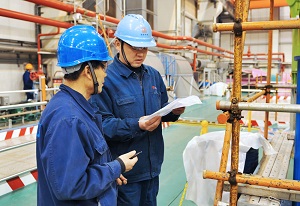

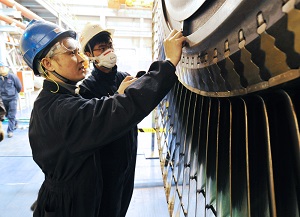

作为中核集团江苏田湾核电站的长期协作单位,1号机组自投运以来,常规岛的日常检修维护和年度大修工作一直由洛河发电厂承揽。T108大修是田湾核电站1号机组第八次换料大修,大修自1月21日0:30开始,历时31.81天,工期横跨春节,为实现机组长周期运行的目标,大修期间,洛河检修员工认真执行大修程序开展设备检修工作;QC、QA对检修过程进行全程质量监督控制,发现问题及时对作业人员进行指导,使整体质量控制和质量保证得到显著提升;计划管理人员严格执行“三天滚动计划”,使工期进度与计划同步,保证了计划的安全实现,确保大修各项任务顺利完成。
