迎峰度夏,合肥高新区又一新变电站提前90天投用

时间:2023-07-13 21:13来源:中国企业报看安徽 作者:明梅骅 彭学英
作者:明梅骅 彭学英 南岗220千伏变电站新建工程顺利投运 为进一步做好2023年度迎峰度夏的供电保障工作,合肥高新区会同合肥供电公司加快220千伏南岗变电站建设。6月30日,随着主变冲击合闸成功,位于合肥市高新区的220千伏南岗变电站工程提前90天完成投运,标志着220千伏南岗变电站已投入运行,这是高新区投入使用的第四座220千伏变电站。成功投用后,将有效缓解高新区电
作者:明梅骅 彭学英

南岗220千伏变电站新建工程顺利投运

  为进一步做好2023年度迎峰度夏的供电保障工作,合肥高新区会同合肥供电公司加快220千伏南岗变电站建设。6月30日,随着主变冲击合闸成功,位于合肥市高新区的220千伏南岗变电站工程提前90天完成投运,标志着220千伏南岗变电站已投入运行,这是高新区投入使用的第四座220千伏变电站。成功投用后,将有效缓解高新区电力保供压力。

  目前,合肥高新区已建成220千伏变电站4座,110千伏变电站10座,到2035年规划再建设220千伏变电站4座,110千伏变电站9座。随着变电站的依次建设落地,高新区的电力供应能力将不断提高,电力供应稳定性持续增加,赋能园区高质量发展的供电网络逐步形成。

变电站俯瞰图

  南岗变电站位于合肥市高新区鸡鸣山路与皖水路交叉路口东南角,总用地面积为19.32亩,变电容量480兆伏安,线路全长40.36公里,总投资约28570万元。南岗220千伏输变电工程于2022年3月开工建设,是合肥电网“十四五”期间重点项目之一,承担着高新区西南片区的供电任务。该工程投运后,将提升城区西部供电能力和供电可靠性,服务合肥自贸区,并为轨道交通、引江济淮以及多个数据中心提供电源支撑,为区域重点企业夏季生产、居民清凉度夏提供更加平稳可靠的电力保障。

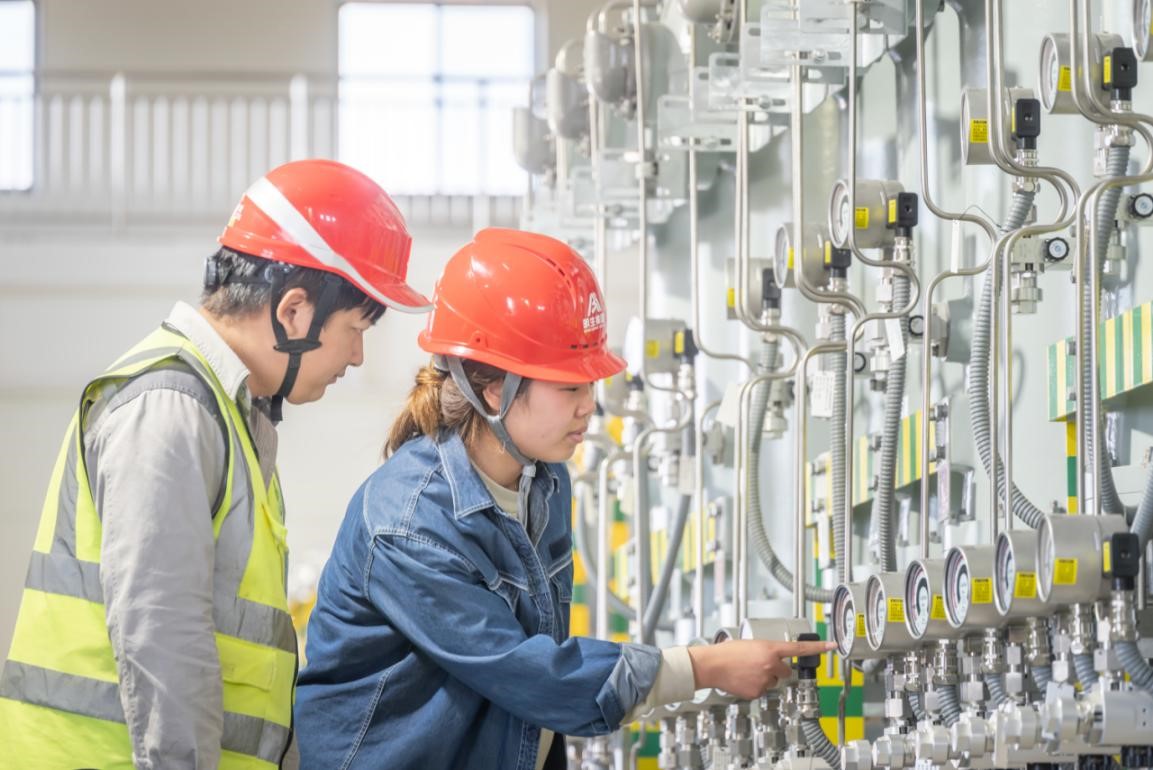

工作人员检查中

  “电力是现代社会重要的基础产业和公共事业,也是碳排放领域的重要一环。南岗变电站投运后,可一次性为周边用户提供480兆伏安电力容量,将进一步提升合肥高新区供电可靠性,为园区居民带来更加平稳的电力供应。”高新区建设发展局工作人员说道。
